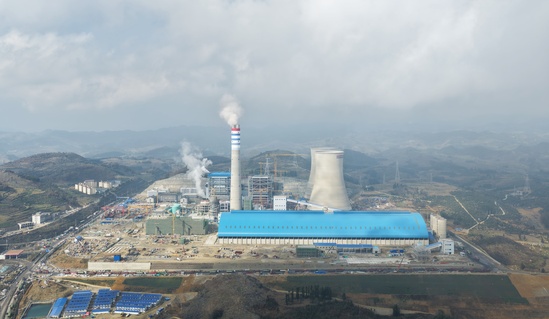

盘南项目1号锅炉吹管圆满成功 | ||||||
| ||||||
2026年1月2日8时33分,盘南项目1号锅炉吹管工作圆满完成,检查靶板质量优良,标志着1号机组即将进入整套启动阶段,为后续汽轮机冲转、并网发电等核心节点奠定了坚实基础。 本次1号锅炉吹管工作严格按照锅炉吹管导则开展,历时7天,经五个阶段,采用蓄能降压方式分别对一次系统、二次系统、高旁系统开展了蒸汽吹管,累计吹管127次,主蒸汽、再热蒸汽压力温度等参数控制精准,锅炉本体及金属管道膨胀正常,受热面管壁未出现超压超温现象。经复核验证,吹管系数、靶板冲击斑痕等指标均符合验收标准。 本次1号锅炉吹管工作严格按照锅炉吹管导则开展,历时7天,经五个阶段,采用蓄能降压方式分别对一次系统、二次系统、高旁系统开展了蒸汽吹管,累计吹管127次,主蒸汽、再热蒸汽压力温度等参数控制精准,锅炉本体及金属管道膨胀正常,受热面管壁未出现超压超温现象。经复核验证,吹管系数、靶板冲击斑痕等指标均符合验收标准。 吹管前,公司组织各参建单位制定了详尽实施方案、安全预防措施及应急预案,以“清单化管理、闭环式落实”机制,组织专业人员技术人员复核吹管必备条件。吹管期间,公司领导班子和各级管理人员重心下移、靠前履责,严格按照吹管技术方案、安全措施,联合总包、监理等参建单位对各吹扫管道进行了多次联合检查,24小时紧密监控蒸汽参数、管道振动、设备运行状况等关键指标,及时调整吹管参数,有力确保了此次吹管工作圆满完成,为后续1号机组整套启动、汽轮机冲转、并网发电等核心节点奠定了坚实基础。 | ||||||
