盘南项目1号锅炉低温烘炉一次性成功

发布日期:2025-12-22 来源:张文文 作者:张文文 字号:[ ]

12月15日18时,盘南项目1号锅炉低温烘炉一次性成功。炉膛密相区、分离器、汽冷烟道及回料器等关键部位浇注料表面平整、接缝严密,整体成型效果符合工艺标准,圆满达成预期目标。

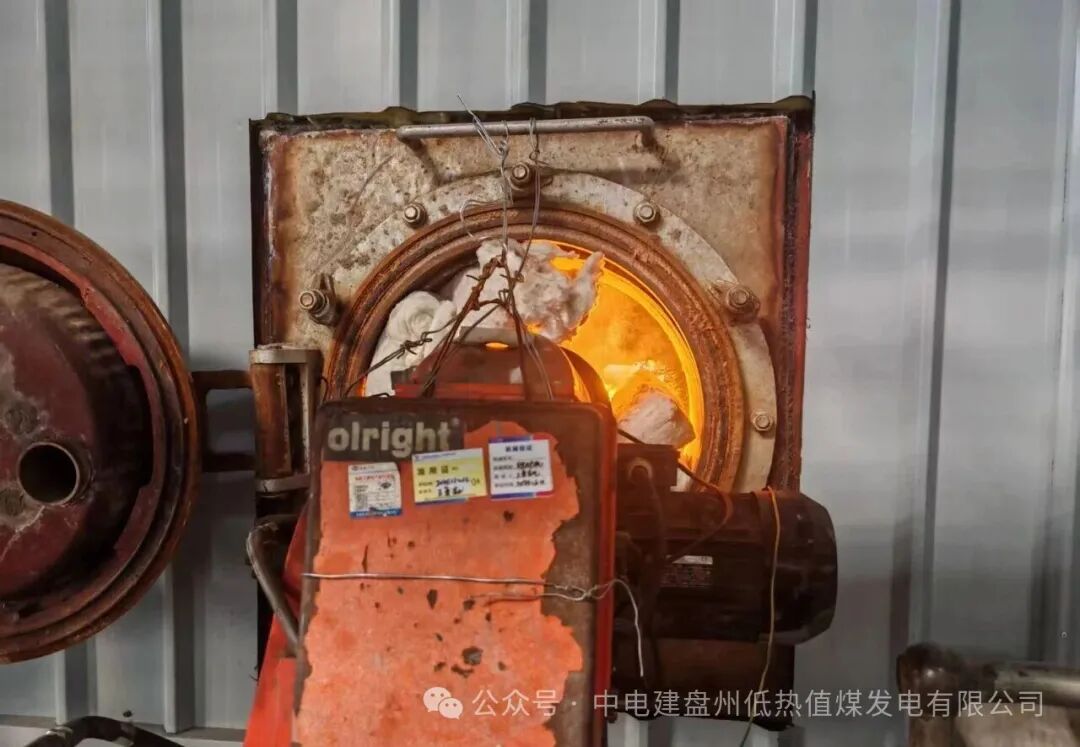

低温烘炉是循环流化床锅炉投运前的核心工序,通过阶梯式升温去除浇注料内部游离水分,直接关系机组安全投运和长周期安全稳定运行。本次烘炉自12月7日16时点火,12月15日18时结束,历时192小时按照既定曲线控制升温速率(≤10℃/h),先后完成110℃、250℃、350℃三个梯度的升温、恒温及降温环节。烘炉前公司联合总包、监理及调试单位对43项必要条件(含燃油系统、上水系统、消防系统等)进行三轮复核并进行全方位安全技术交底;烘炉期间各参建单位严格执行24小时值班制度,专人看管烘炉机运行状态,组织开展锅炉膨胀联合检查12次,有力保障了此次烘炉全程连续性和安全可控,为1号锅炉点火奠定了坚实基础。
