公司皇城抽蓄项目两洞室同日顺利贯通 | ||||||
| ||||||

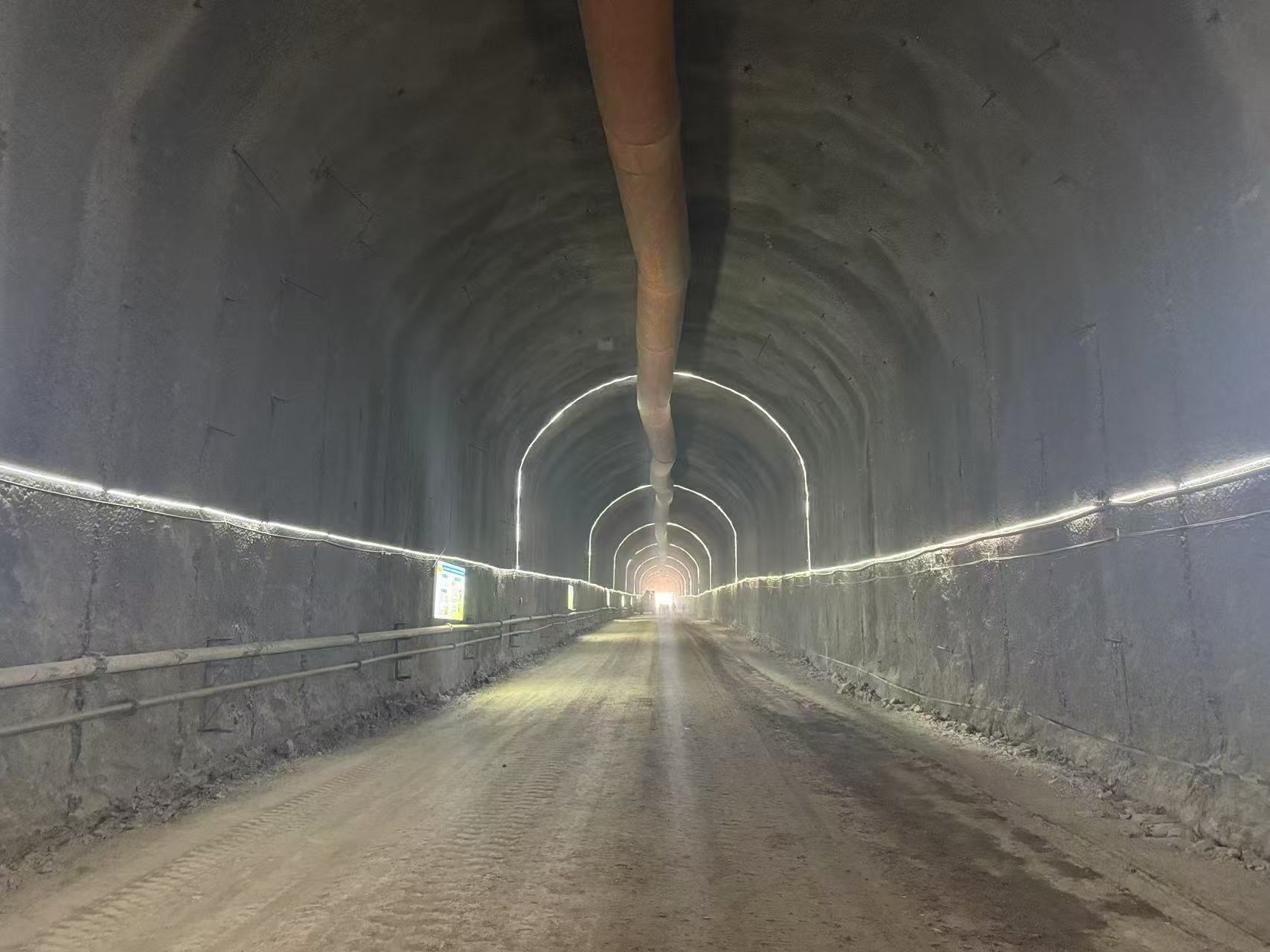

2025年12月26日,公司甘肃皇城抽水蓄能电站项目现场传来双重捷报:1号施工支洞、2号上下库连接路隧道同日实现全线贯通。 1号施工支洞全长861米,作为引水工程施工的关键交通廊道,为引水隧洞上平段、闸门井、上斜井等核心建筑的施工提供高效通道。1号施工支洞开工以来,项目建设团队在平均海拔2900米高原地区,连续奋战426个日夜,面对复杂的地质条件,跳出传统施工思维,创新应用“BIM+超前地质预报”安全控制系统,构建“超前探测-精准开挖-即时加固”的智能工法,实现了从被动应对到主动预控的转变,有力保障了工程安全质量可控在控。 2号上下库连接路隧道全长1181米,作为连接上水库与下水库交通体系的核心控制性工程,其贯通将为后续路面铺设、附属设施安装及主体工程高效推进创造有利条件。在2号上下库连接路隧道施工中,项目建设团队在保障施工安全与工程质量的前提下,创下单日最快掘进7.6米的施工纪录,较计划工期提前5天实现全线贯通。 1号施工支洞与2号上下库连接路隧道堪称项目建设的“主动脉”与“咽喉通道”。施工以来,项目建设团队精心统筹组织、科学系统管理,成功克服多重难题,实现了优质高效推进。1号施工支洞、2号上下库连接路隧道分别被评为皇城抽蓄项目开挖支护样板工程、衬砌施工样板工程。 | ||||||
