公司旺吉项目部8号机组B修后锅炉水压试验一次成功 为机组安全启动奠定坚实基础

发布日期:2025-12-16 来源:旺吉项目部 摄影:黄晓刚 解波 字号:[ ]

 12月12日,旺吉电站三期扩建项目8号机组B修现场传来捷报:8号锅炉水压试验一次圆满成功。这项被誉为锅炉“强心剂”的关键试验顺利通过严格考验,以优异数据验证了锅炉承压系统的安全可靠,标志着本次B修中至关重要、风险极高的核心节点被成功攻克,为后续机组顺利点火与平稳运行创造了条件。

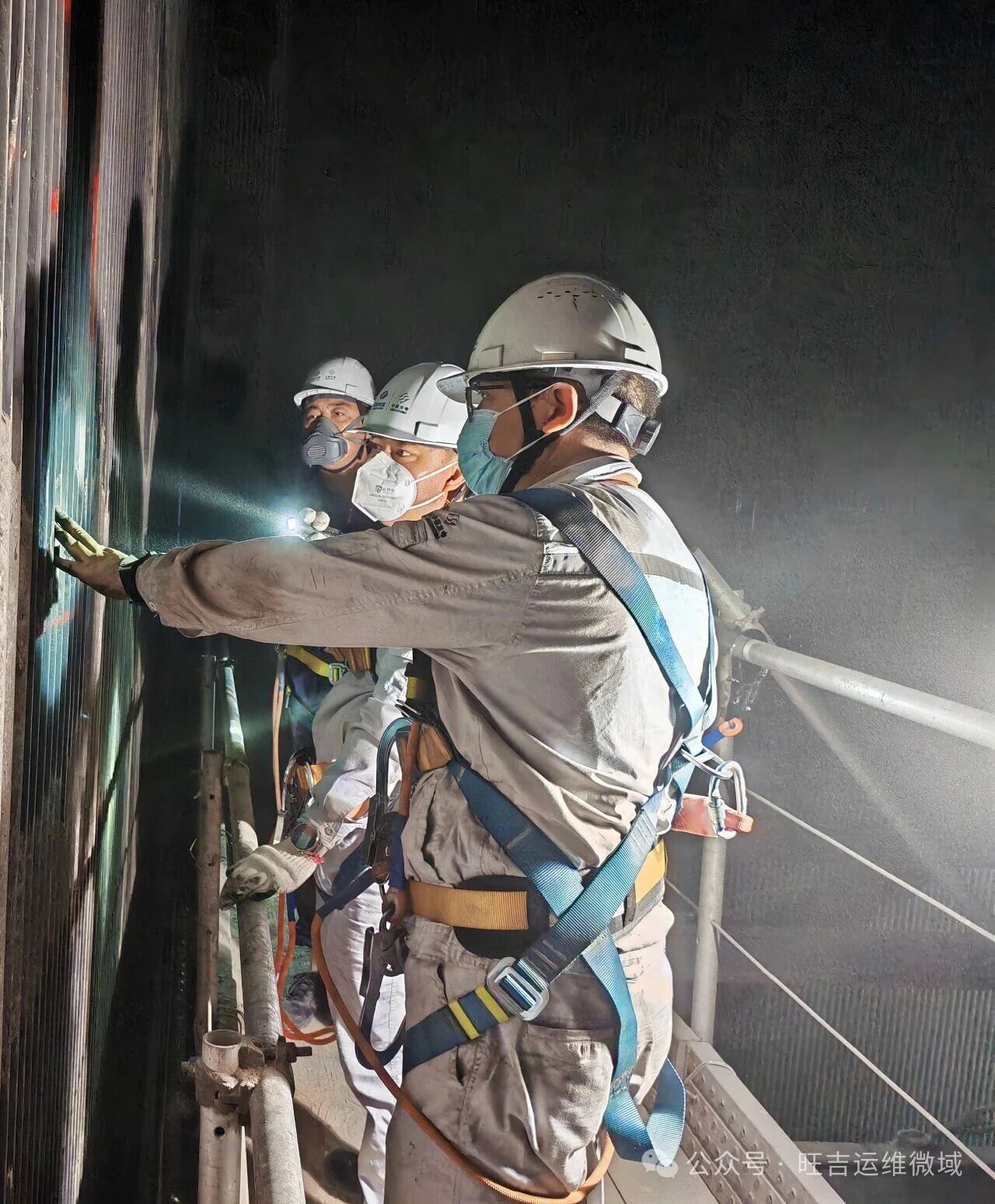

面对系统庞大、结构复杂、工期紧张的挑战,自检修工作启动以来,锅炉专业团队在项目部的科学统筹领导与部门有力指挥下,展开了细致入微的全面检修。从搭建炉内高空作业平台,到对上万根受热面管道实施“毫米级”检测,再到精准切除超标管段、完成高质量焊接修复,团队始终秉持高度责任感,不放过任何细微缺陷。

据统计,本次检修累计更换受热面管24根、补焊36根(总长约30米),完成水冷壁密封安装与焊接约96米,更换吹灰器套管45个,加装与修复防磨瓦60余处,为水压试验的成功奠定了扎实基础。

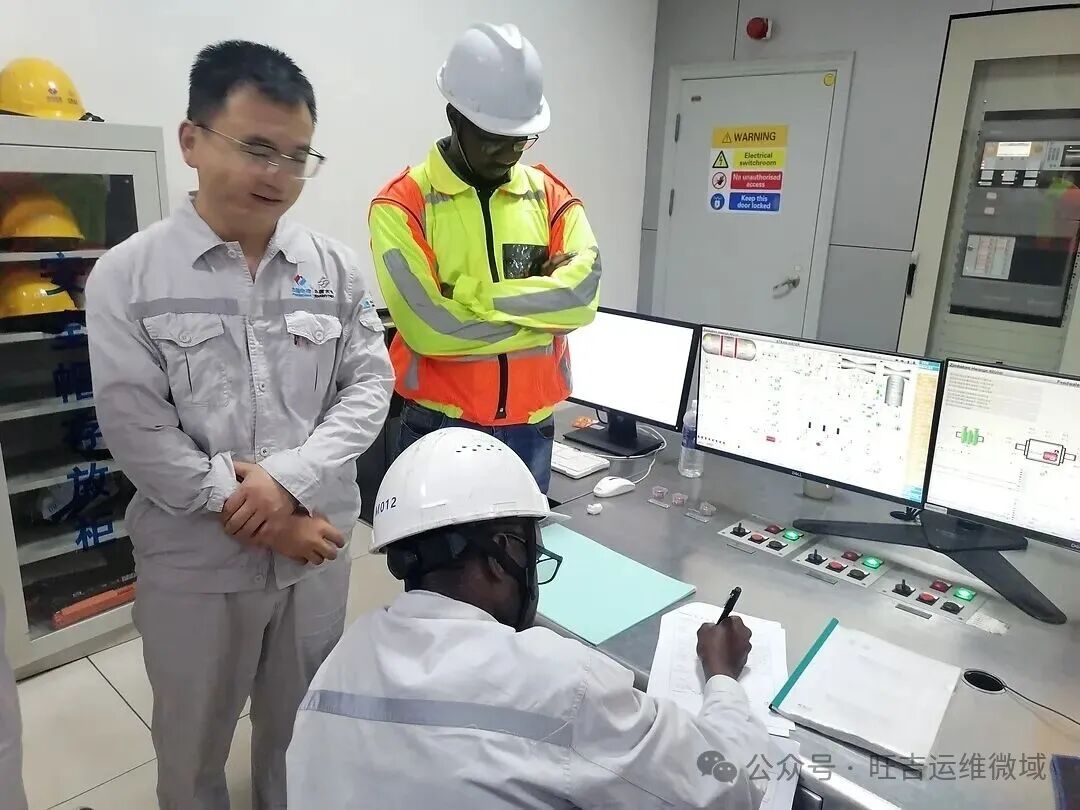

当天07时55分,在现场指挥的指令下,8号锅炉一次汽系统水压试验正式启动。升压过程平稳规范,数据全程可控。至11时10分,压力顺利升至额定值19兆帕,所有参数符合试验要求。在随后稳压检查阶段,检修人员对水冷壁、过热器、省煤器等关键部位进行了全方位、无死角的严密排查。最终检测结果显示,所有承压部件无渗漏、无变形,一次汽系统保压性能优异,5分钟压降速率仅为0.05兆帕,优于合格标准,试验取得一次性圆满成功。

此次水压试验的成功,不仅验证了锅炉本体承压部件的完整性与严密性,扫清了锅炉点火启动前的关键障碍,也为整个检修团队注入了强劲信心。目前,8号机组B修已进入冲刺阶段,全体参检人员将以此为契机,继续保持昂扬斗志,安全、高效推进后续调试与启动工作,确保机组按期顺利投运,为保障机组安全稳定运行贡献力量。
